欢迎来到 中建职业教育网 今天是:20240502 证书查询 | 在线考试 | 加入收藏
热门关键词:
当前位置:首页 >> 行业动态
承台施工新工艺:预制板替代砖胎模!节约基础工期11天,工程费用14万元!
0
发布时间:2023-11-14

武汉临空港项目采用建筑基础轻质混凝土预制模板安装施工技术:成品轻质混凝土预制板,替代传统砖胎模,节约基础工期11天,节约工程费用14万元。良好适应不良地质并且能减少标准砖的浪费、免除抹灰工序、降低施工成本,节约工期。

轻质混凝土预制板技术特点:可减少标准砖的浪费,免除抹灰工序,降低施工成本,节约工期;技术简单,施工环境要求低,可良好的适应不良地质条件下的施工。

施工工艺流程

施工准备

技术准备:轻质混凝土预制模板施工前,认真熟悉图纸,核对承台、集水坑位置及尺寸;编制轻质混凝土预制模板专项施工方案、技术交底,实施前行进行分级交底。

材料准备:轻质混凝土预制板为3000×600×90mm,材料进场后,按要求组织进场材料进行验收。

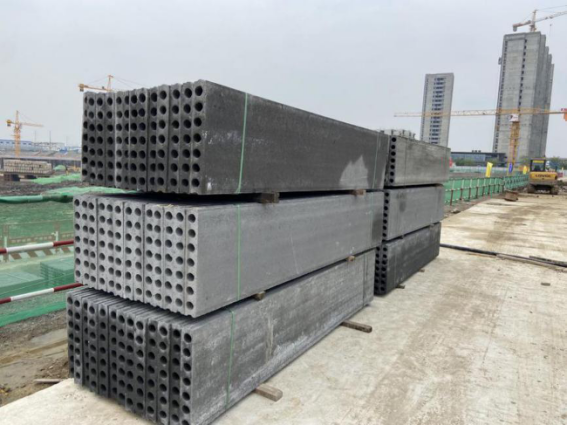

轻质混凝土预制板

测量放线

土方第一次开挖到底板垫层底标高后,根据图纸设计放出电梯井、集水坑、承台开挖的坡顶和坡脚线,并设置好定位点,以方便摆放时轴线控制。

测量放线

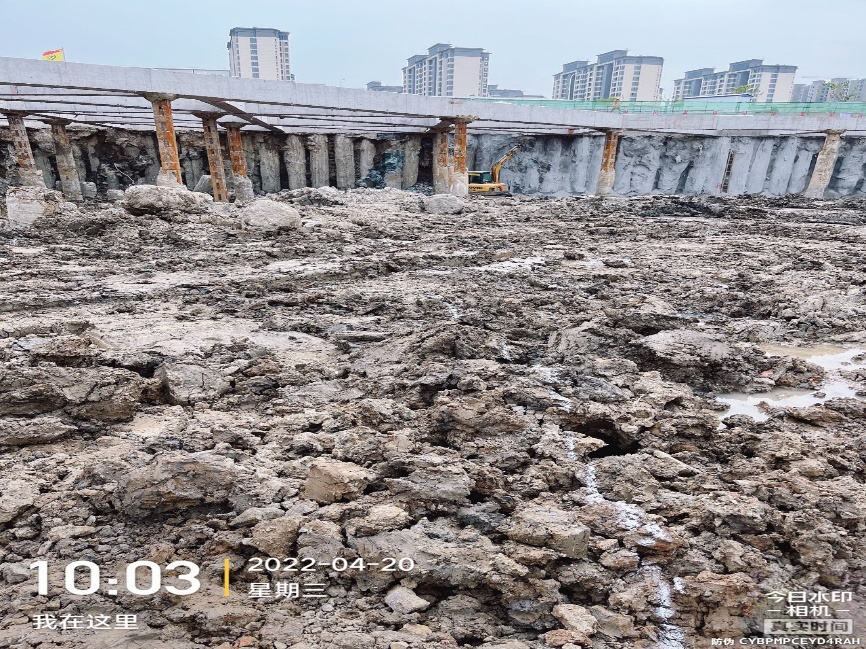

土方开挖

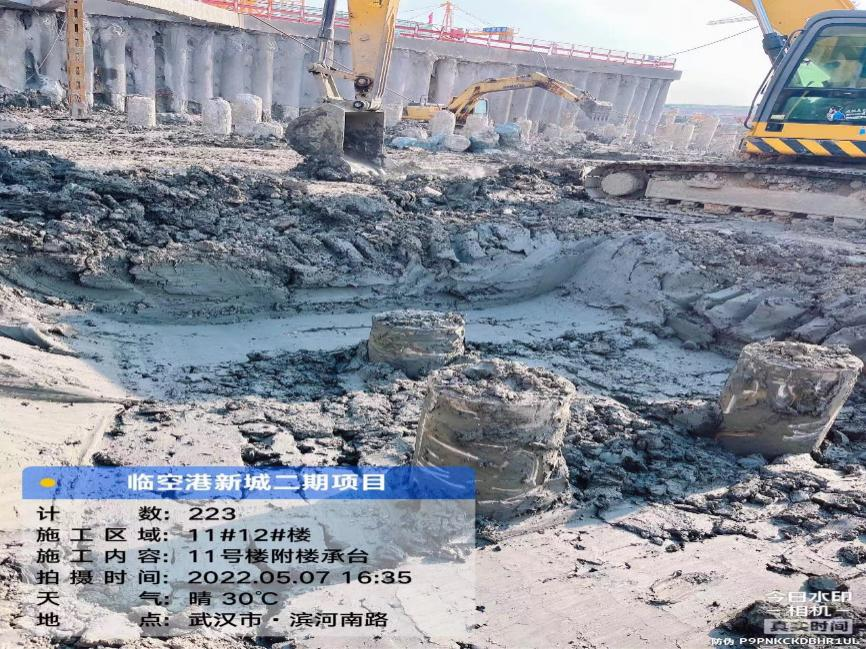

土方开挖阶段派驻专职测量员对土方开挖进行技术指导,严禁出现超挖、乱挖现象。机械土方开挖至承台底以上300mm后进行人工清土、平整。

机械开挖

人工整平

垫层浇筑

垫层浇筑前应在场地内进行标高定点,在完成承台、基础梁底修整土面上钉短钢筋头,作为垫层厚度控制点。垫层的浇注宽度应该充分考虑到轻质混凝土预制模板、保护层、防水层等宽度并外扩100mm。

垫层浇筑

放轻质混凝土预制模板线

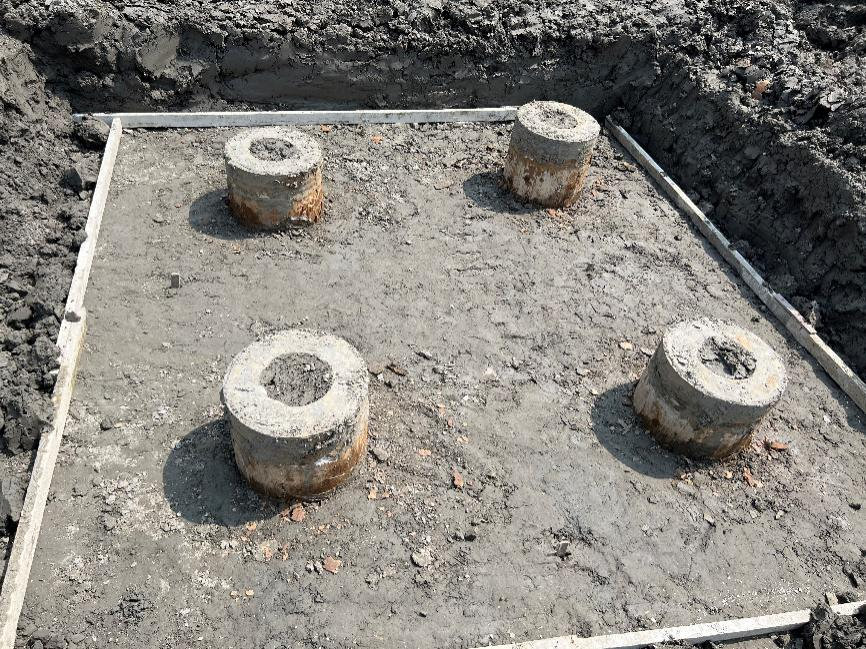

根据图纸要求,准确放出轻质混凝土预制模板内边线。同时进行工程桩破桩头,要求一次破到设计标高。

放轻质混凝土预制模板线

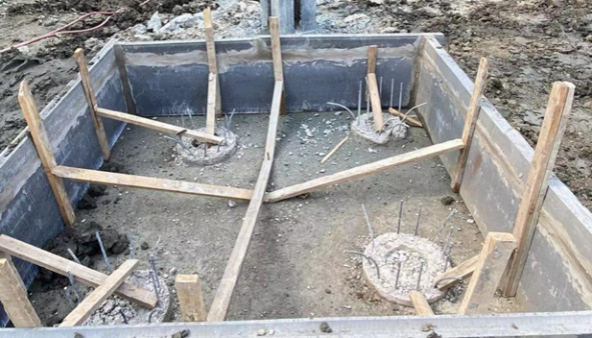

试摆样

施工人员必须仔细审图,清楚基础承台标高、尺寸、位置和轴线的关系,根据承台尺寸规格选择对应尺寸的预制板,并通过人工或机械运输到相应位置进行试摆放,确认其是否符合图纸及设计要求。

试摆样

轻质混凝土预制模板安装

浇筑100mm的C15垫层,然后在承台四周安装轻质混凝土预制模板,承台高度<600mm的,承台侧模一次性制作成型;承台高度≥600mm的,则采用上下二块承台侧模组装方式。

无垫层时,为防止承台侧模下沉移位,在承台侧模下应每隔500mm左右,垫一个40X50X500mm方木,垫木顶面不应超过基础混凝土垫层面标高。

现场施工时承台轻质混凝土预制模板高度按设计图进行安装,再进行底板砼垫层浇注。轻质混凝土预制模板表面平整度满足直接施工防水卷材要求,无需进行抹灰工作。具体见下图。

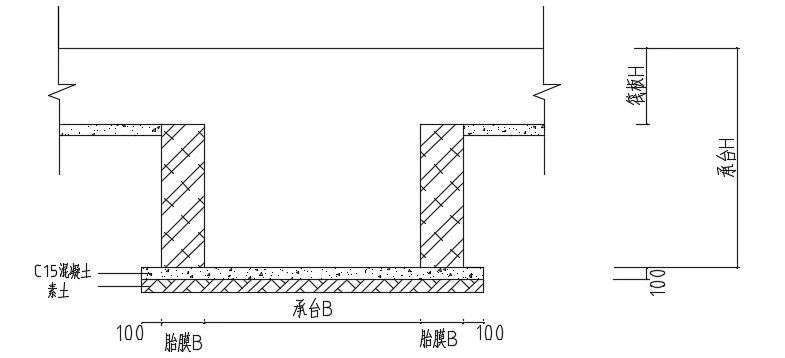

轻质混凝土预制模板设计图

轻质混凝土预制模板安装

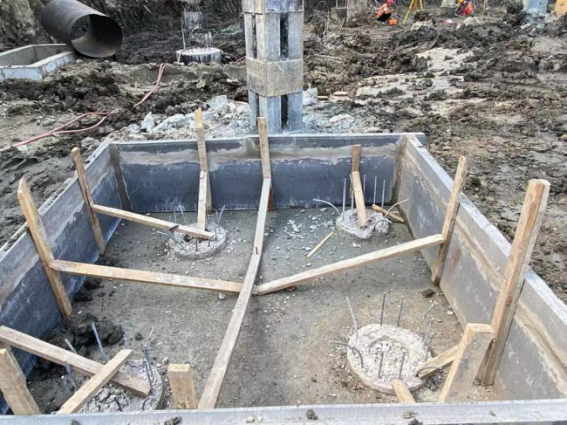

轻质混凝土预制模板加固

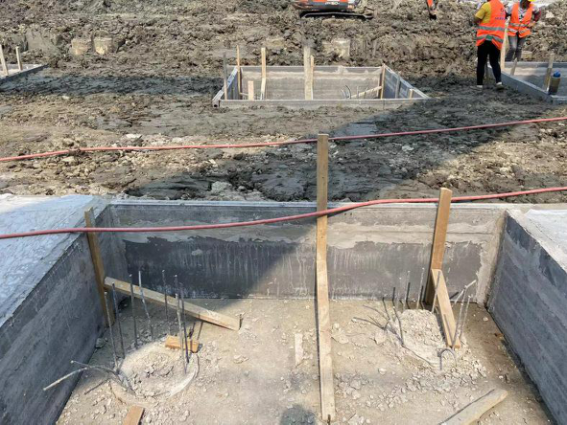

轻质混凝土预制模板安装结束后,采用木方或其他材料对模板内侧进行临时支撑加固,综合考虑土方回填方式、模板高度等因素来确定现场临时加护措施,要确保模板在侧壁土压力下的稳定性,避免土方回填时失稳位移。临时支撑措施可在底板垫层混凝土浇筑24h后拆除。

轻质混凝土预制模板加固

土方回填

承台、地梁侧土方回填采用人工配合机械的方式进行,以人工用铁锹等工具进行回填。从场地最低部分开始,由一端向另一端自上而下铺填。每层虚铺厚度不大于300mm并夯实,深浅坑(槽)相连时,应先填深坑(槽),相平后与浅坑全面分层回填,基坑回填应在相对两侧或四周同时进行回填与夯实。

土方回填

土方回填

【经济效益】经济效益可观,节约施工成本,以武汉临空港项目为例,节约基础工期11天,节约费用14万元。

【社会效益】轻质混凝土预制模板作为新一代节能环保建筑材料,符合社会及建筑行业的发展方向,同时该工法减少了施工现场湿作业,提高施工效率,避免了标准砖的浪费。

Tags:
全国服务热线:010-62981299
